- Линейное строительство
- Календарно-сетевое планирование
- Ресурсное планирование
- Сбор фактических данных о выполнении работ
- BIM / ТИМ (информационное моделирование)
- Дорожное строительство
- Промышленное строительство
- Гражданское строительство
- Гидроэнергетика
- Электроэнергетика
- Нефтегаз
О продукте
Решение для календарно-сетевого планирования проектов строительства линейно-протяженных объектов: автомобильных и железных дорог, магистральных нефте- и газопроводов, скважин, линий электропередач, туннелей метро, мостов и высотных зданий и сооружений
Другие продукты Trimble
Зачем нужен Tilos?
Представление объемных графиков работ проекта на одном листе в формате циклограммы
Сокращение трудозатрат на планирование и актуализацию графика проекта
Планирование потоков выполнения линейных работ и формирование потребности в ресурсах
Однозначное понимание у всех участников проекта “Где?” и “Когда?” выполняются работы и какие ресурсы для этого нужны
Снижение количества коллизий в технологии и ресурсных конфликтов на месте выполнения работ
Интеграция детальных графиков строительства в Tilos в график портфеля проектов в Primavera P6, MS Project, Powerproject
Применение данных проектной и рабочей документации при планировании работ
Оптимизация маршрутов перевозок грузов и применение этих данных при планировании графика
Повышение точности планирования графика за счет учета влияния пространственных и временных условий строительства
Возможности Tilos
- Расчёт сроков выполнения работ проекта выполняется по методу критического пути в т.ч. с использованием измерения «расстояние»

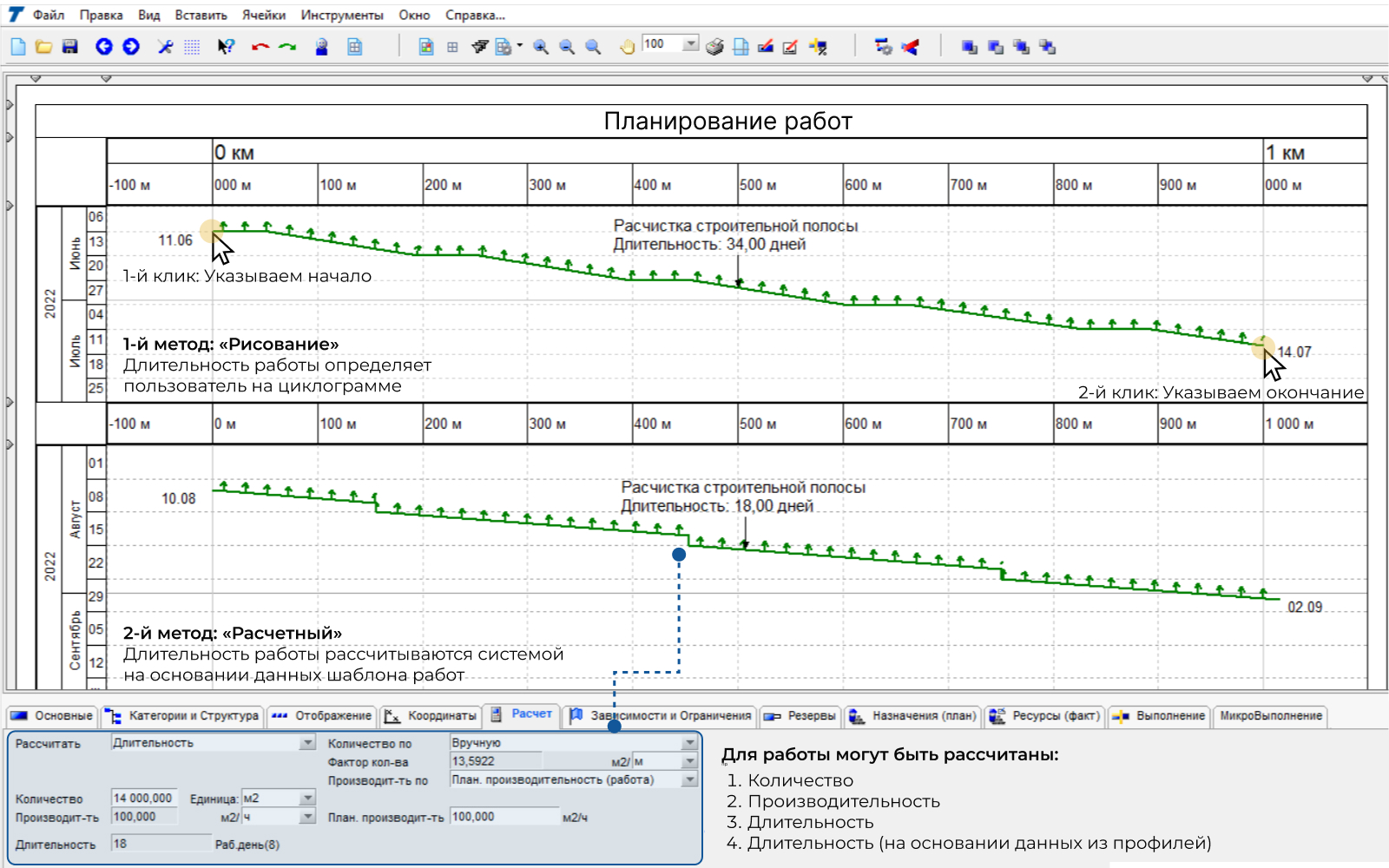

- Параметры выполнения работ могут быть определены экспертно или при помощи преднастроенных шаблонов

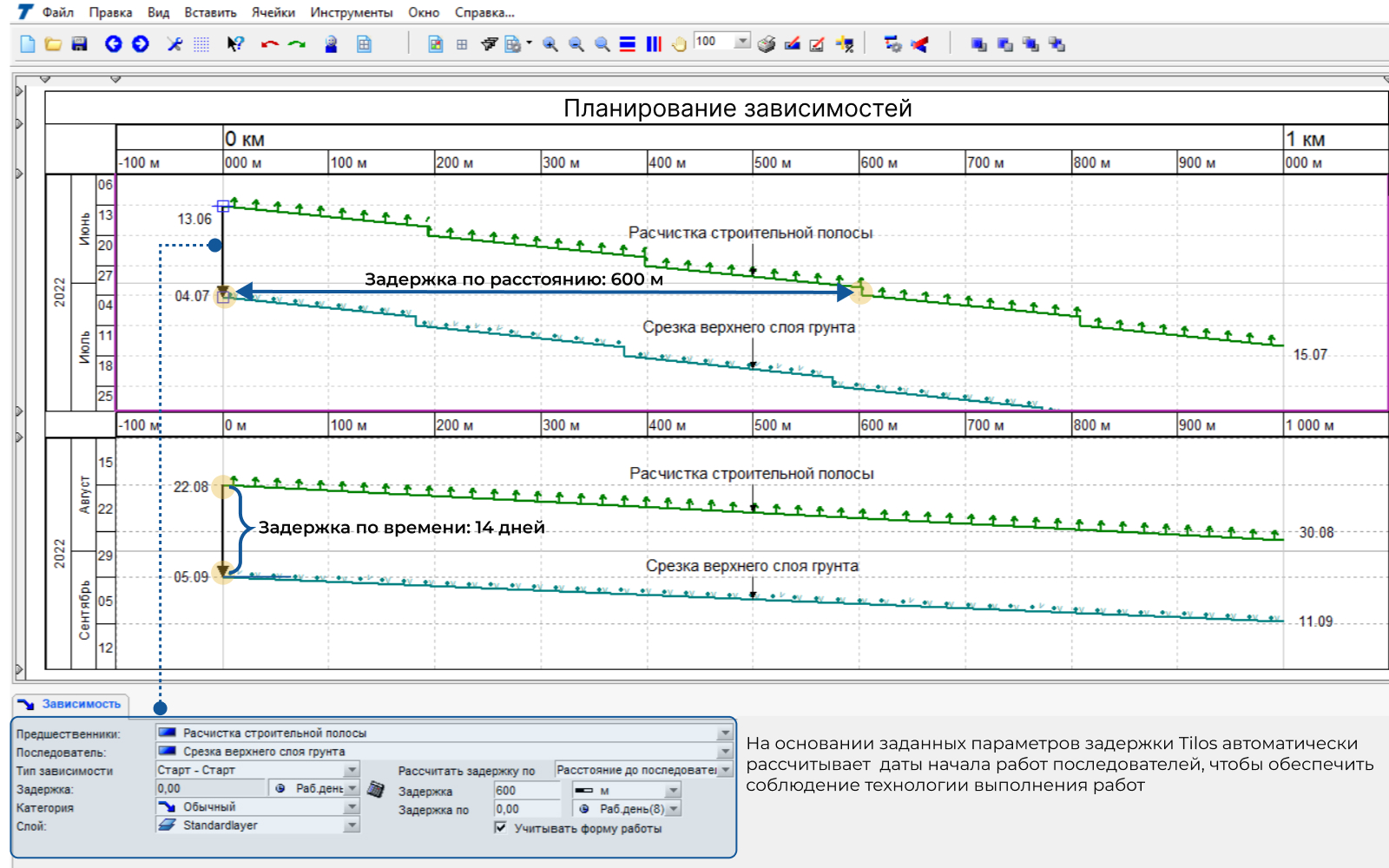

- Зависимости между работами, позволяют определять задержки в выполнении работ при помощи параметров времени и расстояния

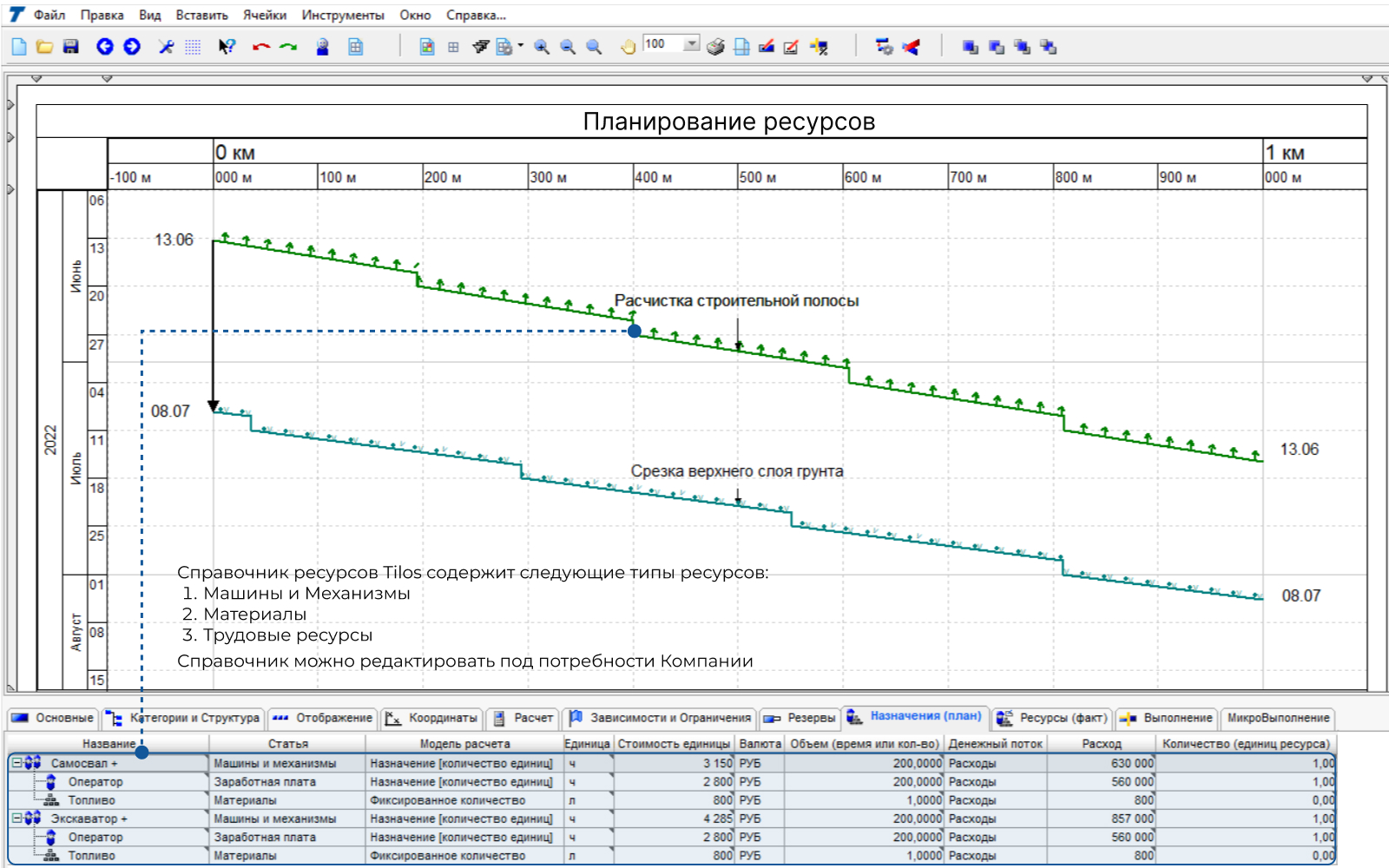

- Ресурсы, назначенные на работы из преднастроенной библиотеки, распределяются по времени и расстоянию в соответствии с периодами выполнения работы
- Данные об условиях строительства из проектной и рабочей документации могут быть связаны с графиком строительства обеспечивая точность при планировании

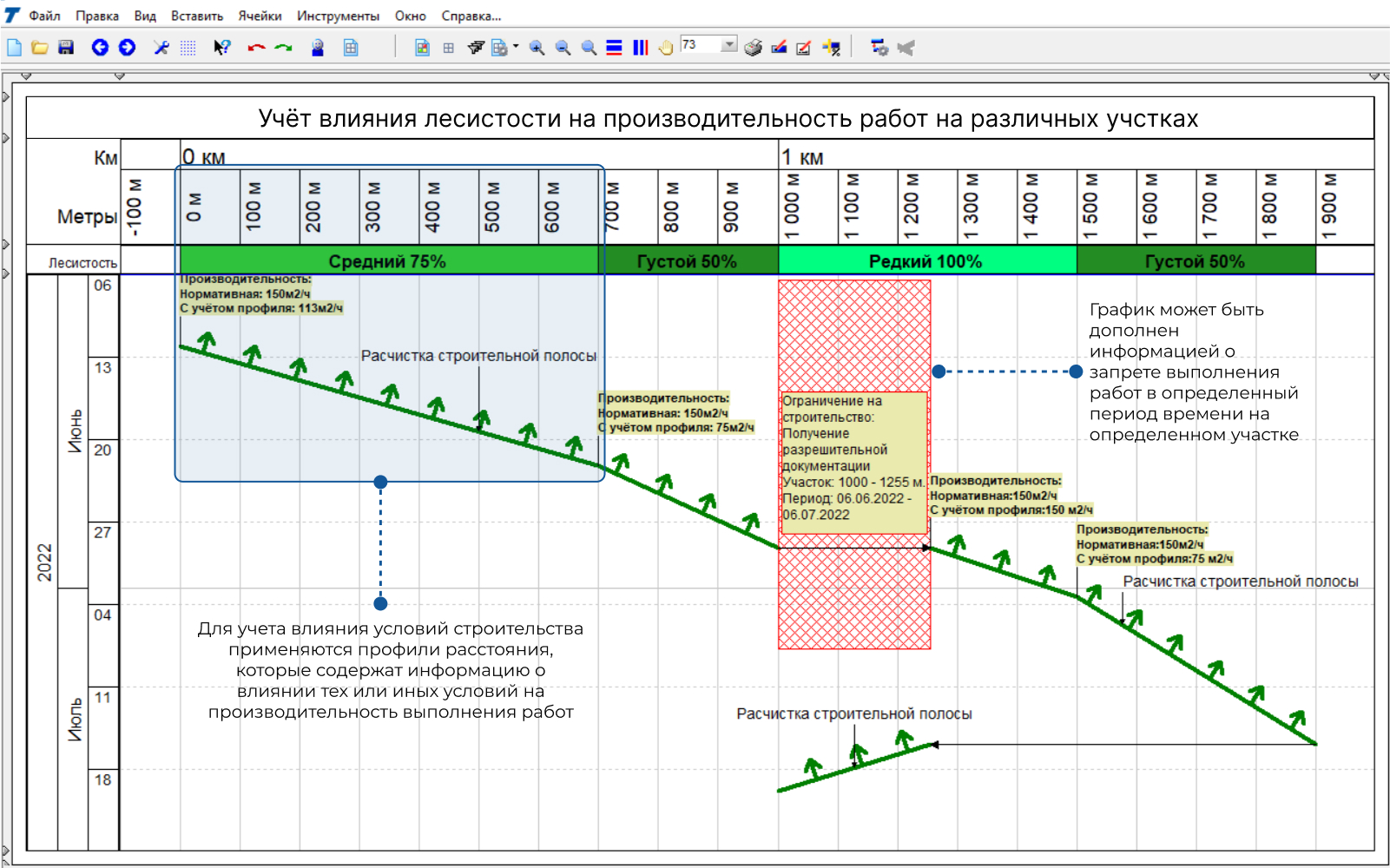

- Такие условия строительства как твердость грунта, лесистость трассы или сезонность могут быть определены в Tilos и влиять на производительность выполнения работ

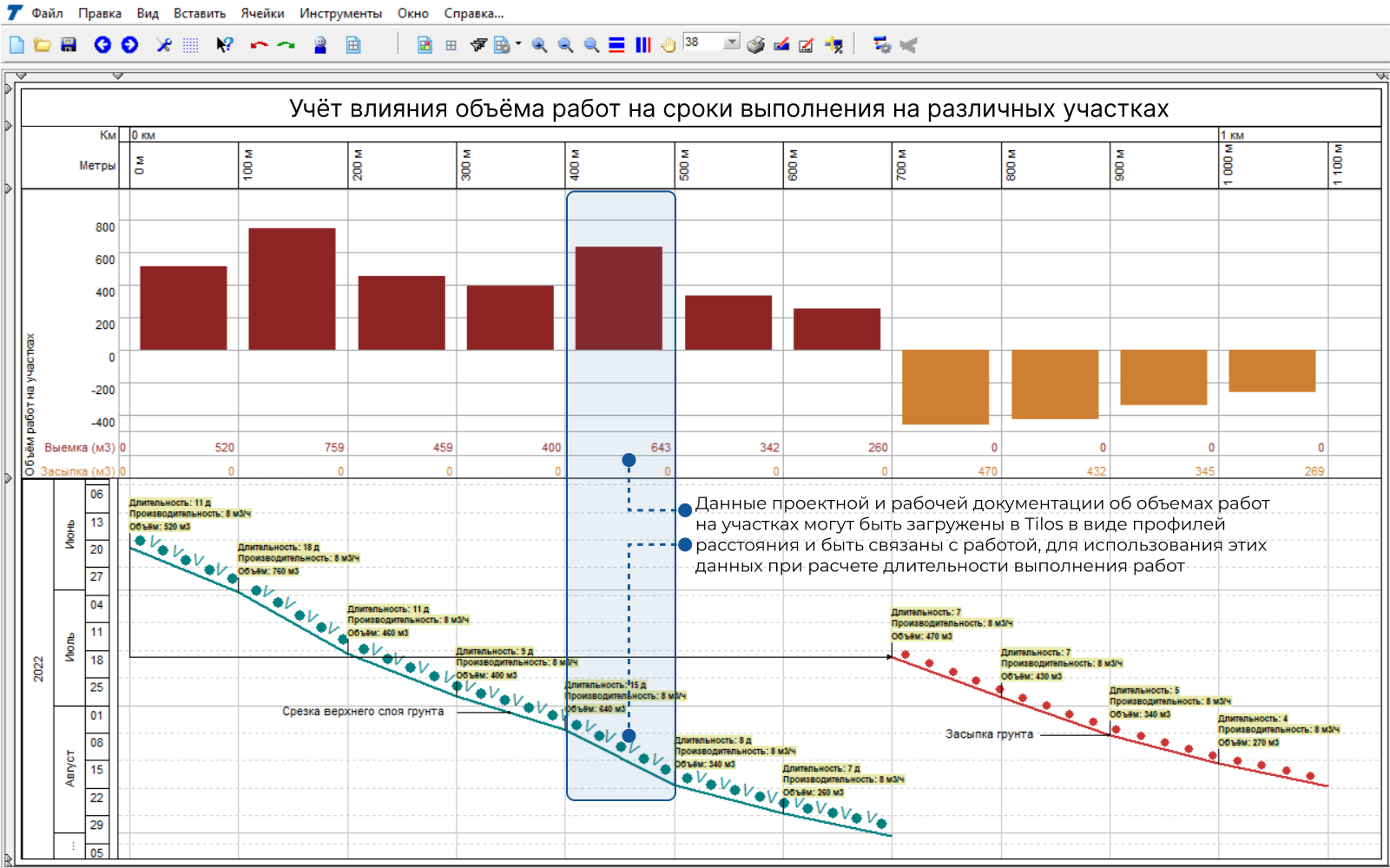

- Объёмы работ могут быть определены в зависимости от участка и использоваться при расчёте параметров работ

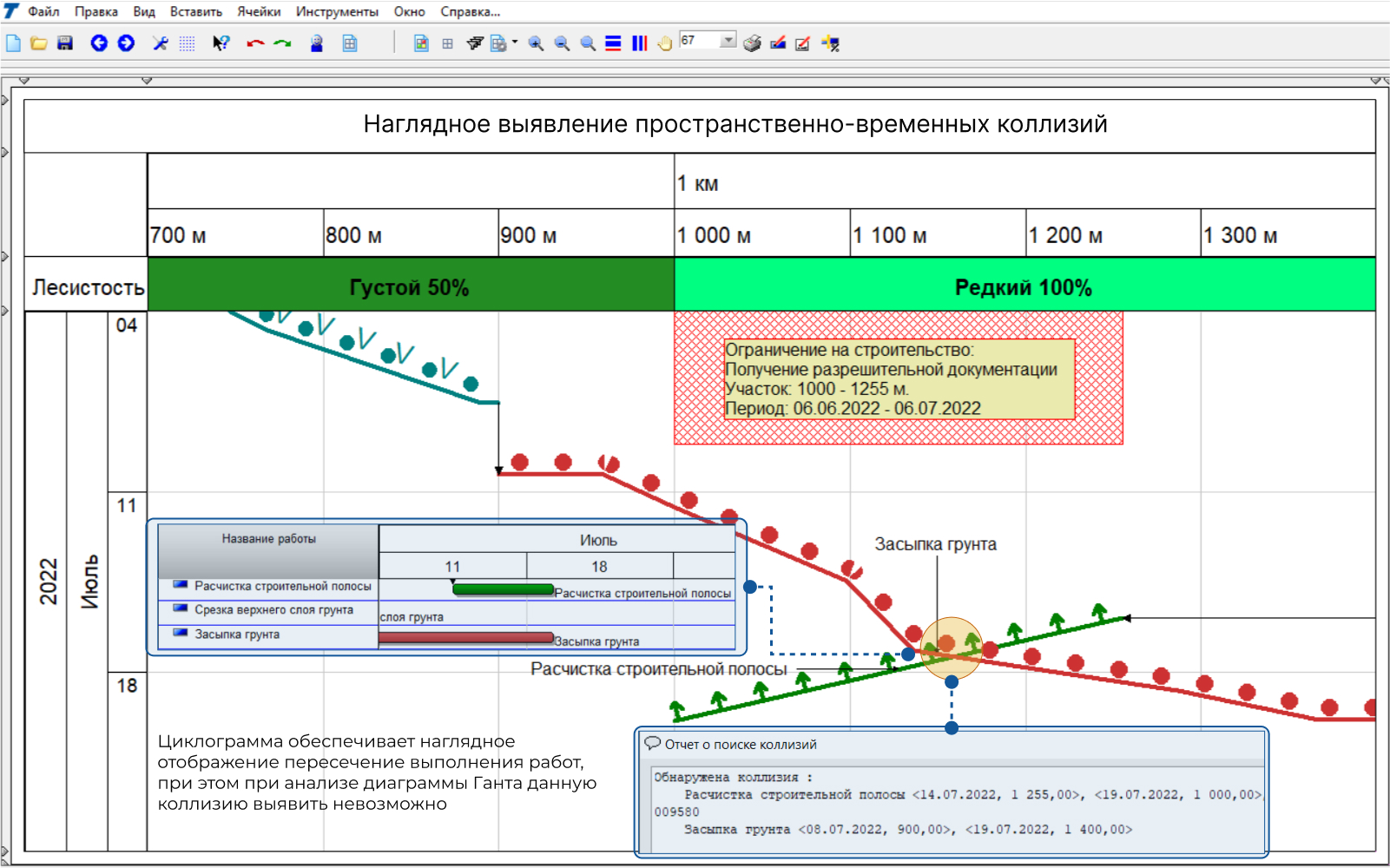

- Наглядное представление технологии выполнения работ относительно друг друга на циклограмме позволяет планировщику не допускать пересечения выполнения работ (коллизий) на этапе планирования
- В случае, если подобные коллизии планировщик допустил, Tilos создаст отчет о существующих ошибках и позволит сфокусировать внимание планировщика именно на данных работах

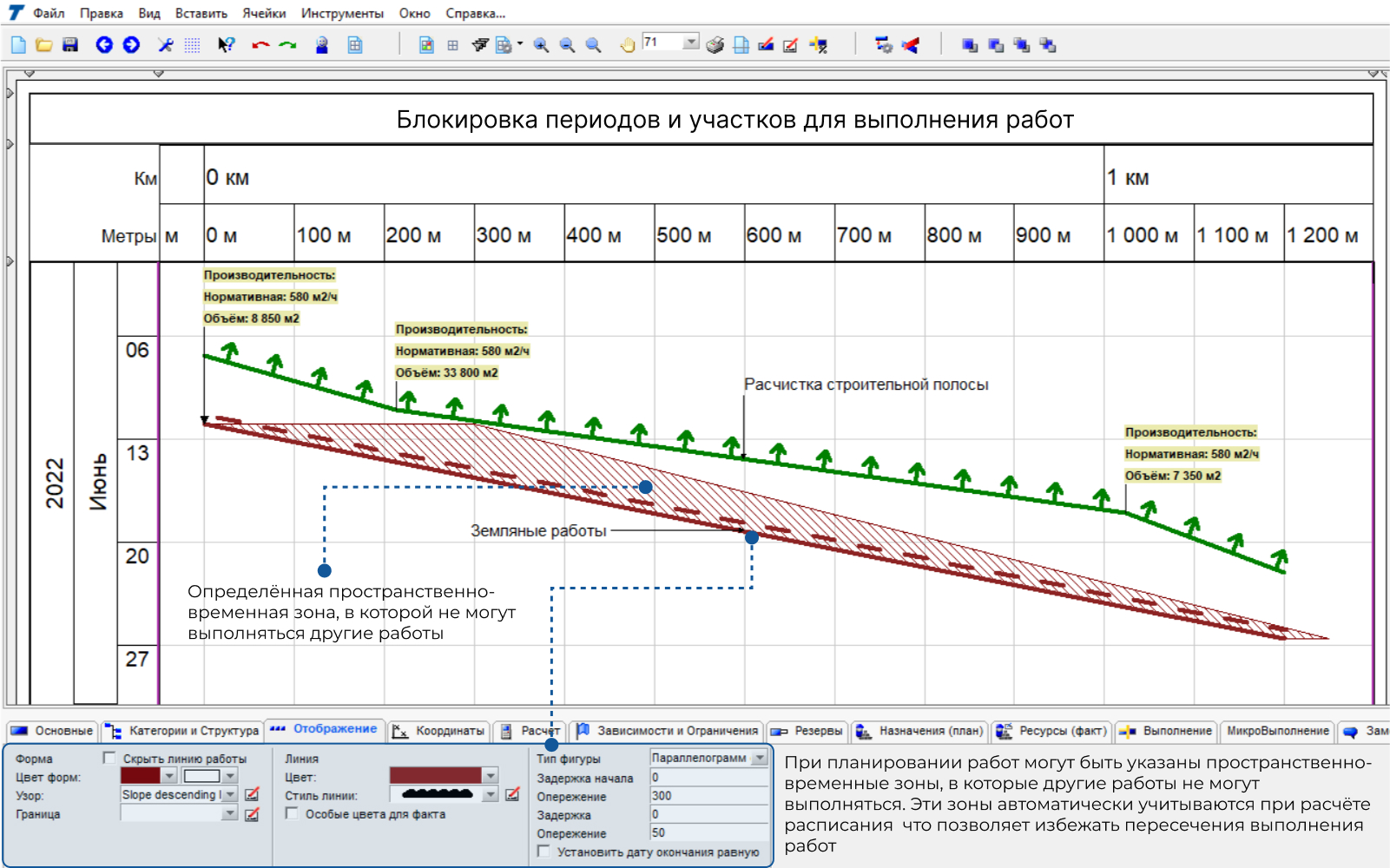

- Установка дистанции и периода времени до или после выполнения работы на конкретном участке, в которые должно быть заблокировано выполнение для других работ, также учитывается при обнаружении коллизий

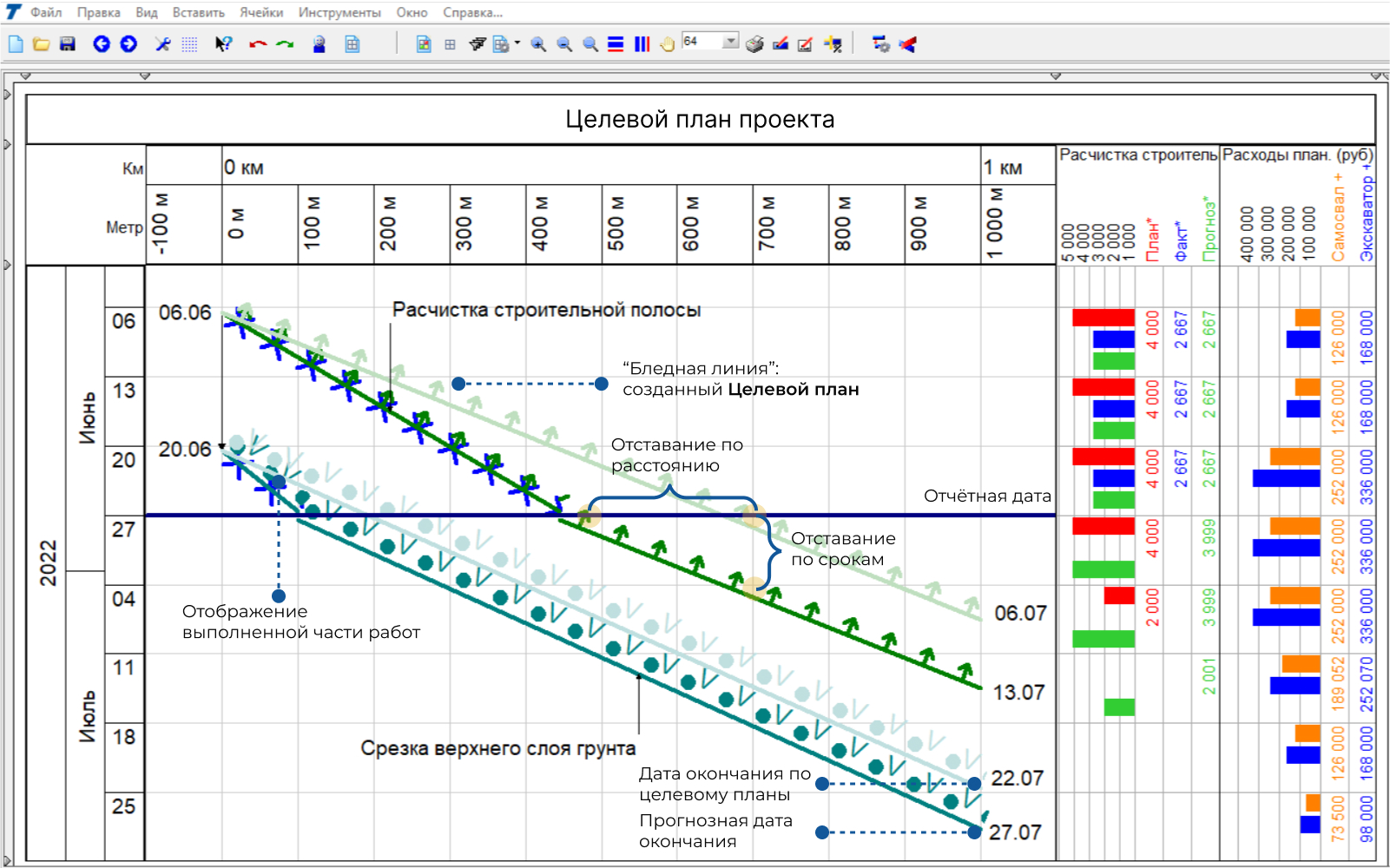

- Сохранение базового плана графика позволяет на этапе актуализации графика анализировать отставания от начального плана

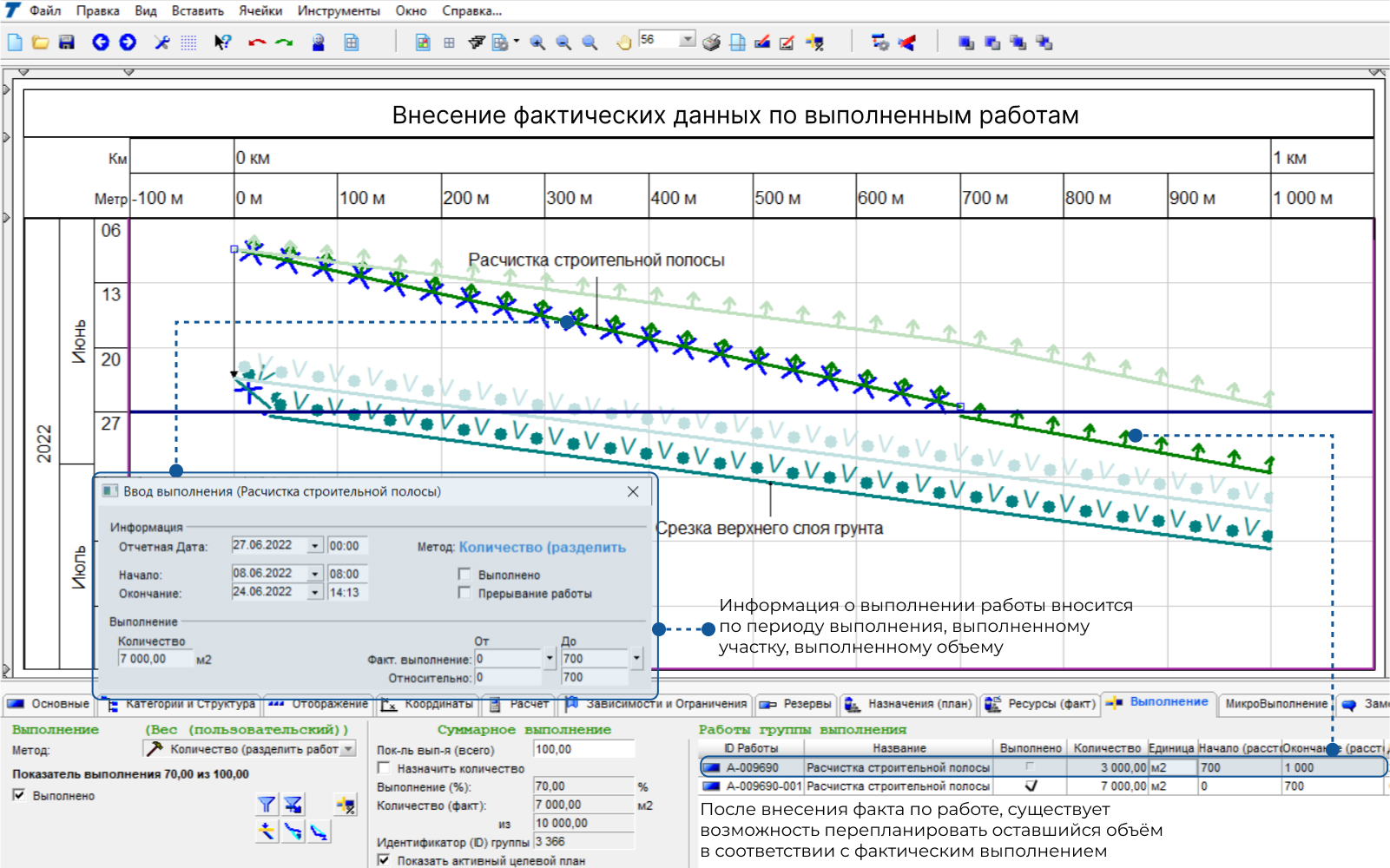

- Для определения факта выполнения работ могут быть использованы следующие взаимосвязанные параметры: временной период, участок трассы, физический объем, шаги, экспертный %
- На циклограмме отображается информация о том на каких участках работы выполнены, а также где и когда будет выполняться оставшийся объем работ

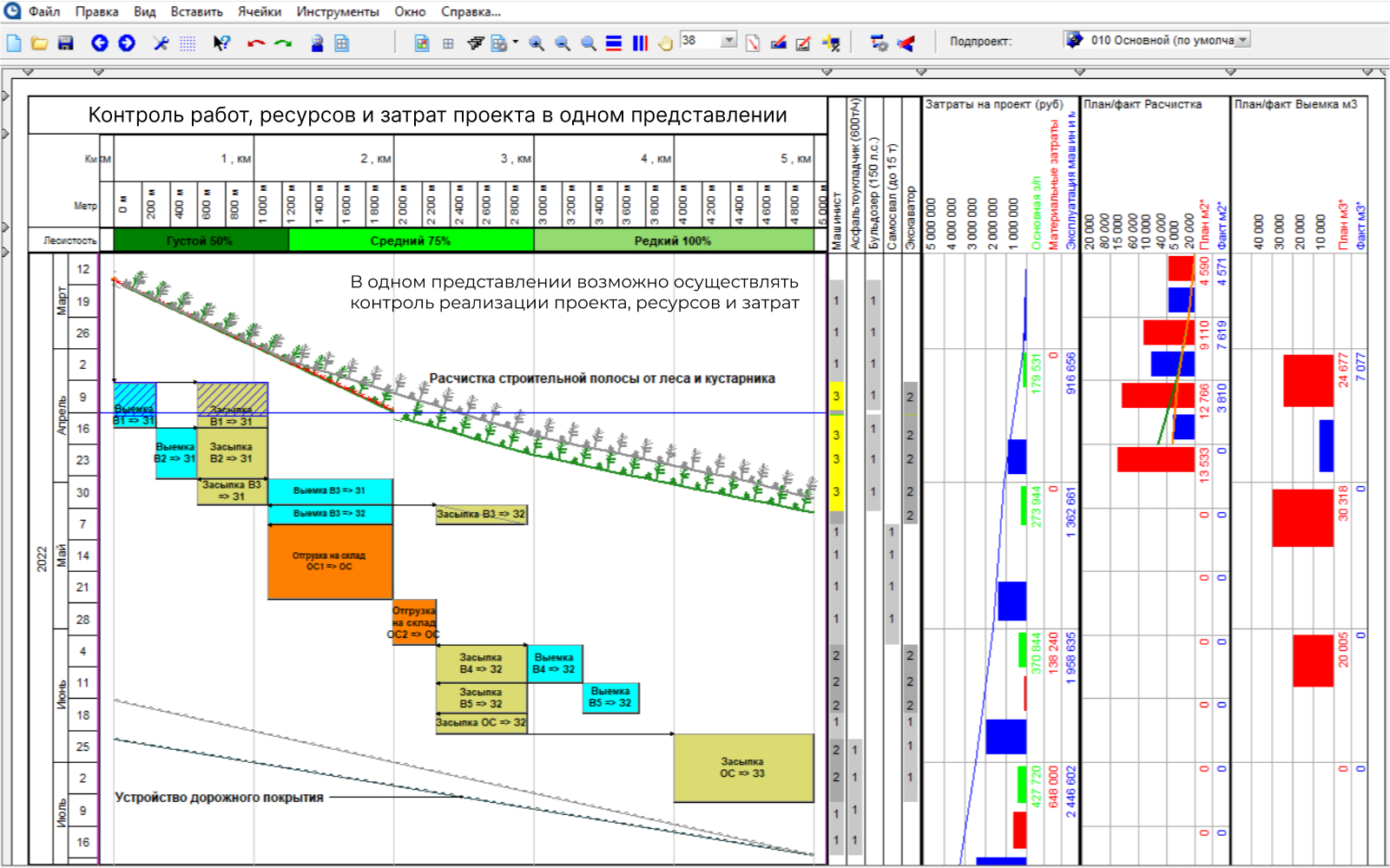

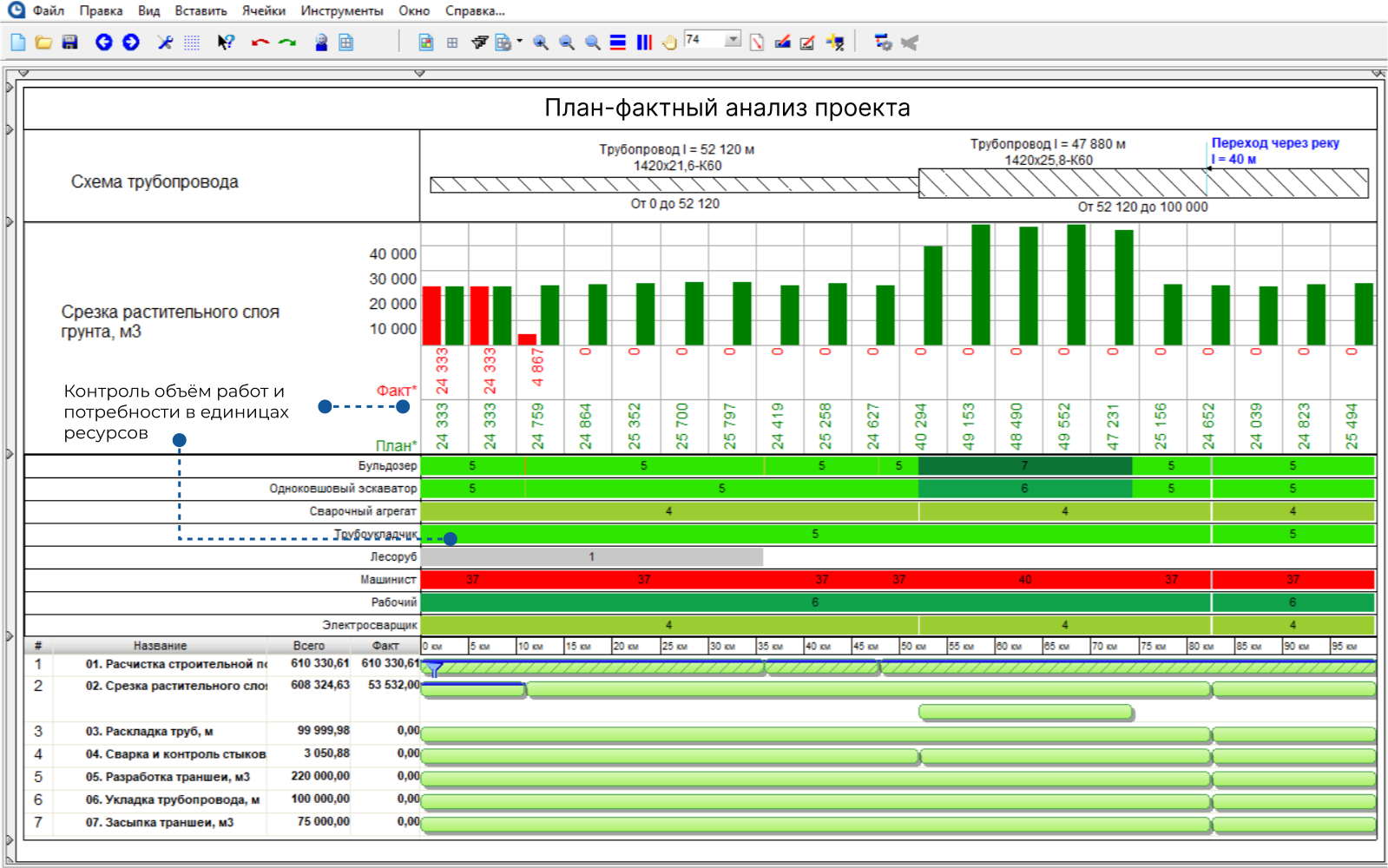

- Сравнение фактических и плановых показателей позволяет оценить текущую динамику выполнения проекта и принять необходимые управленческие решения
- Циклограмма, примечания на циклограмме, графики, таблицы позволяют отобразить всю информацию о текущем выполнении проекта на одном листе или сформировать отдельные отчетные формы по требованиям Компании

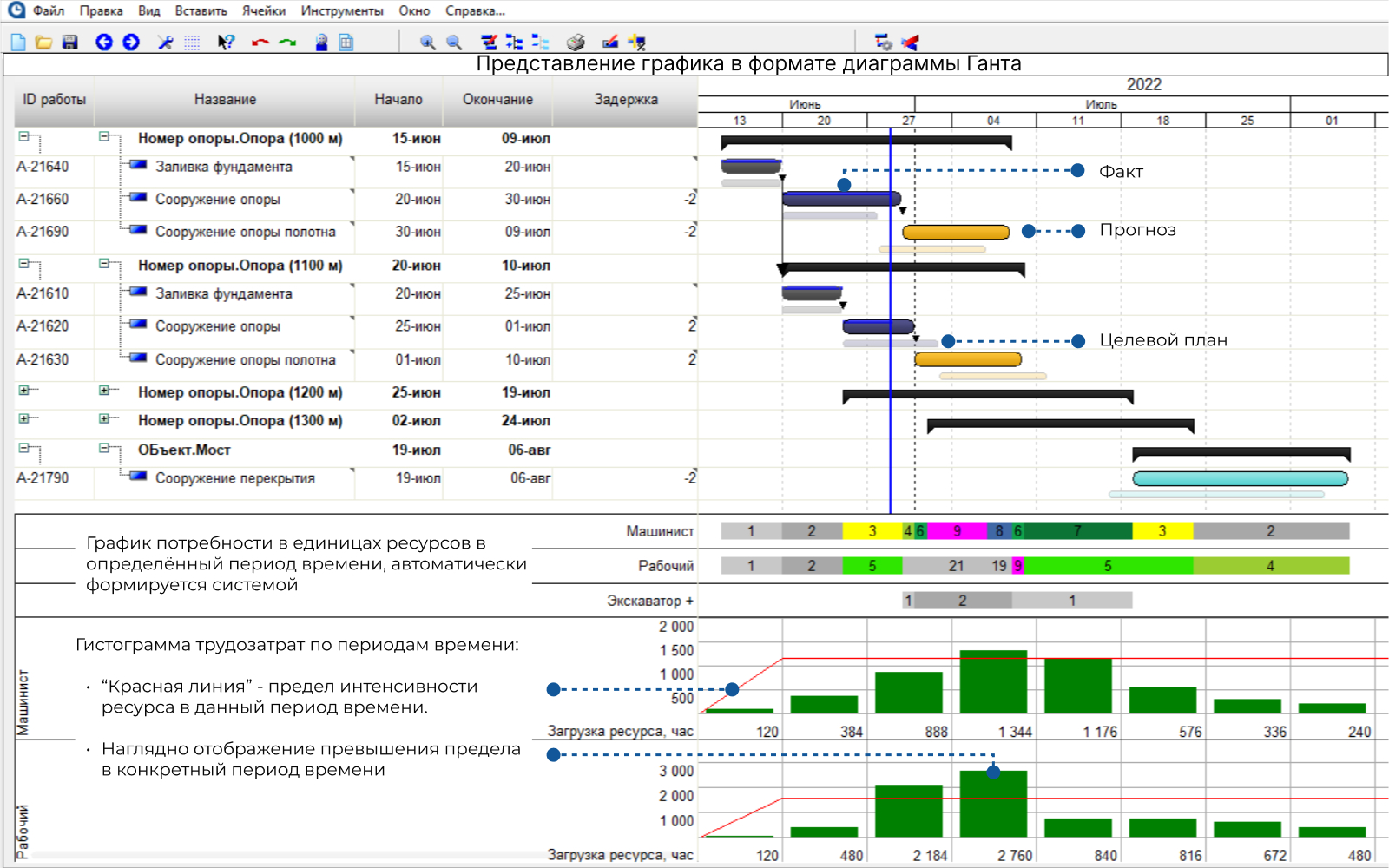

- Поддержка представления Диаграммы Ганта позволяет планировать и контролировать выполнение площадочных работ линейного объекта в наиболее удобном формате

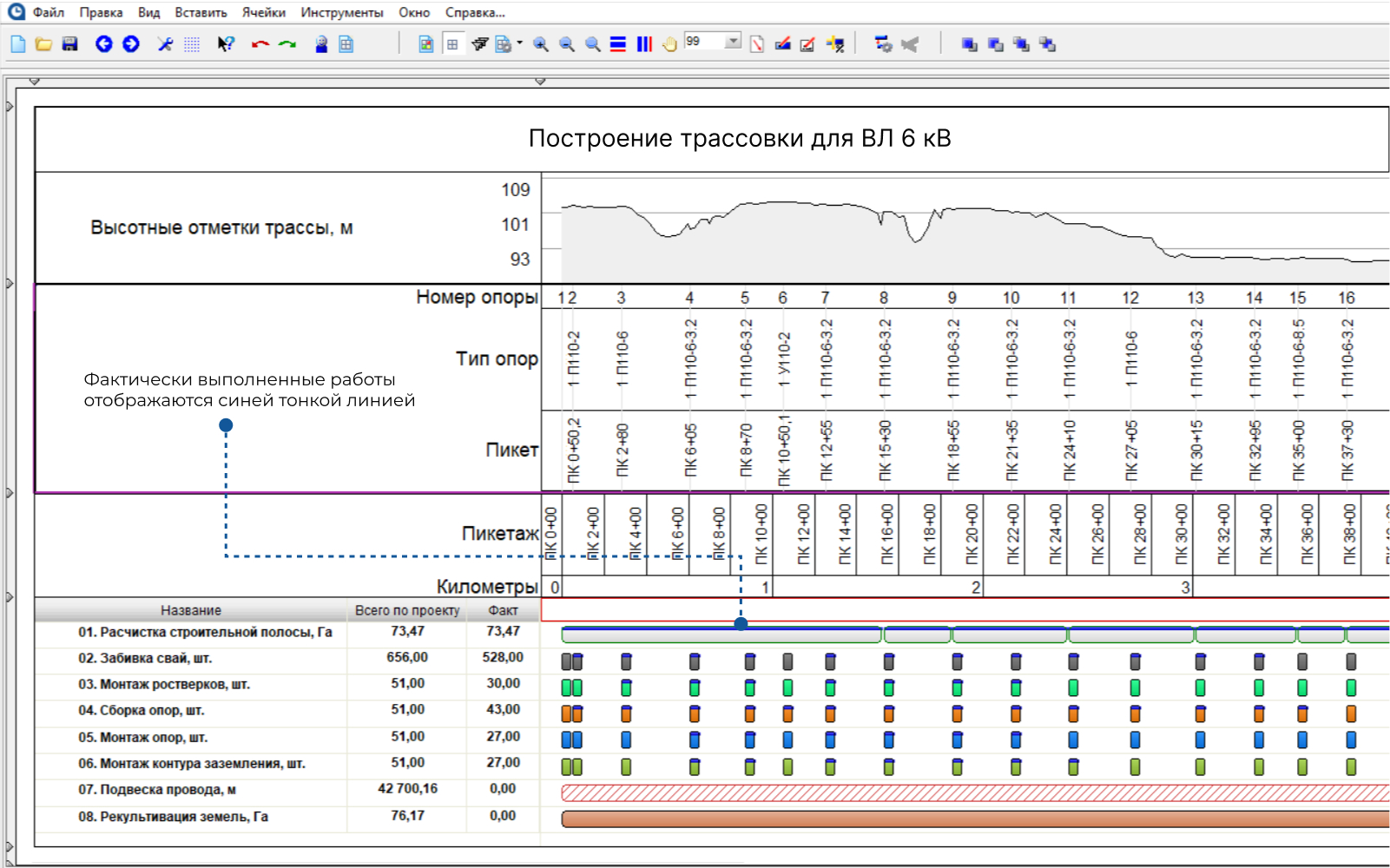

- Представление схемы выполнения работ (трассовки) позволяет оценить ход выполнения работ относительно оси расстояния, выделить работы, которые задерживают проект, оценить различные схемы и диаграммы о выполнении работ в отношении к участкам трассы

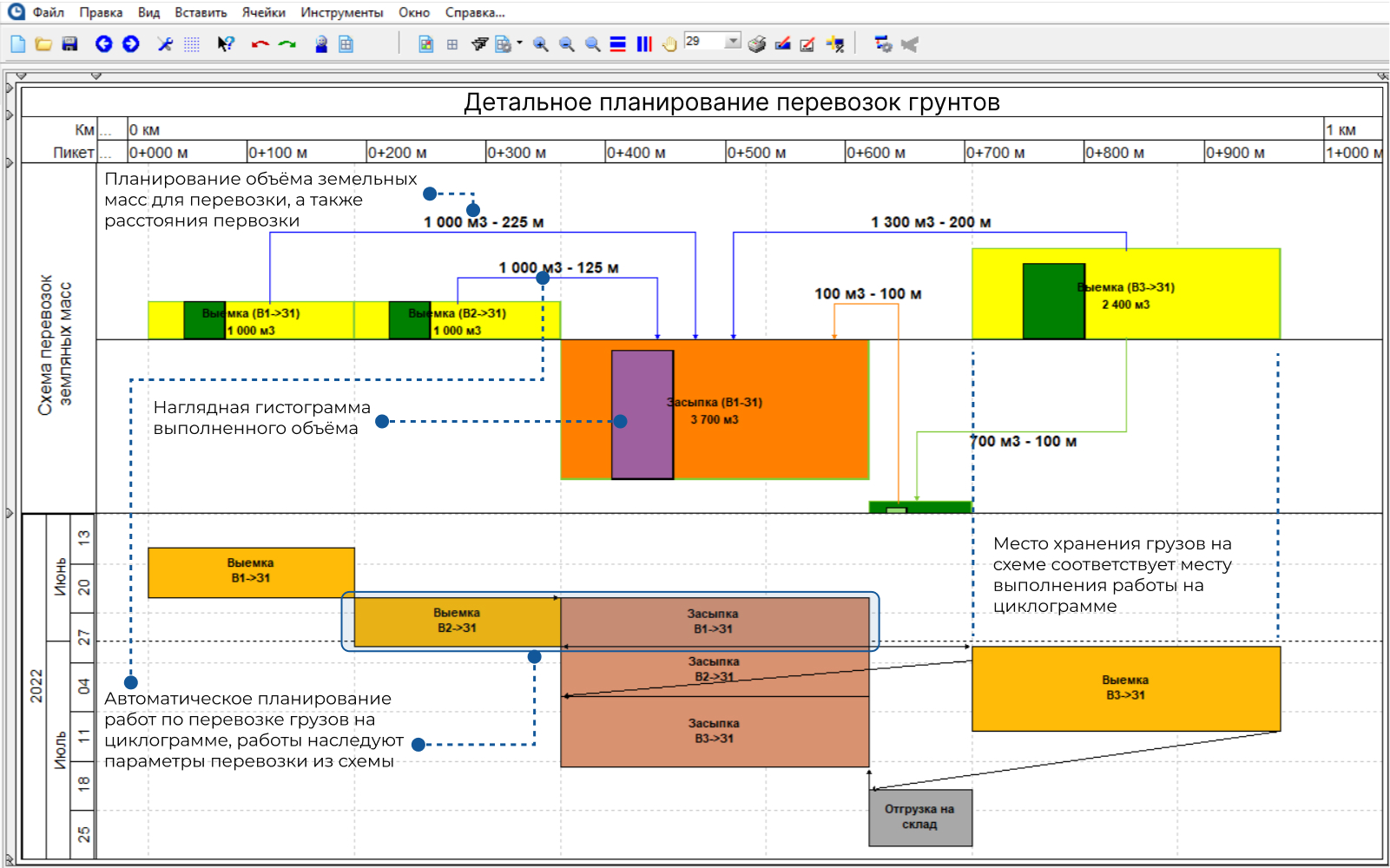

- Для планирования и контроля объемов перевозки грунтов или других материальных ресурсов применяется логистическая схема перевозок грузов, содержащая и наглядно отображающая информацию о наличии и потребности ресурсов на различных участках, моделях перевозок и обеспечения участков необходимыми ресурсами
- В соответствии с моделью схемы перевозок автоматизировано создаются работы, в которых учитываются объемы грузов, производительность выполнения работ и время необходимое на логистику
- Гибкость в настройке циклограммы даёт возможность создавать наглядные графики строительства нелинейных проектов - небоскребы, нефтегазовые скважины, графики движения поездов и т.д.

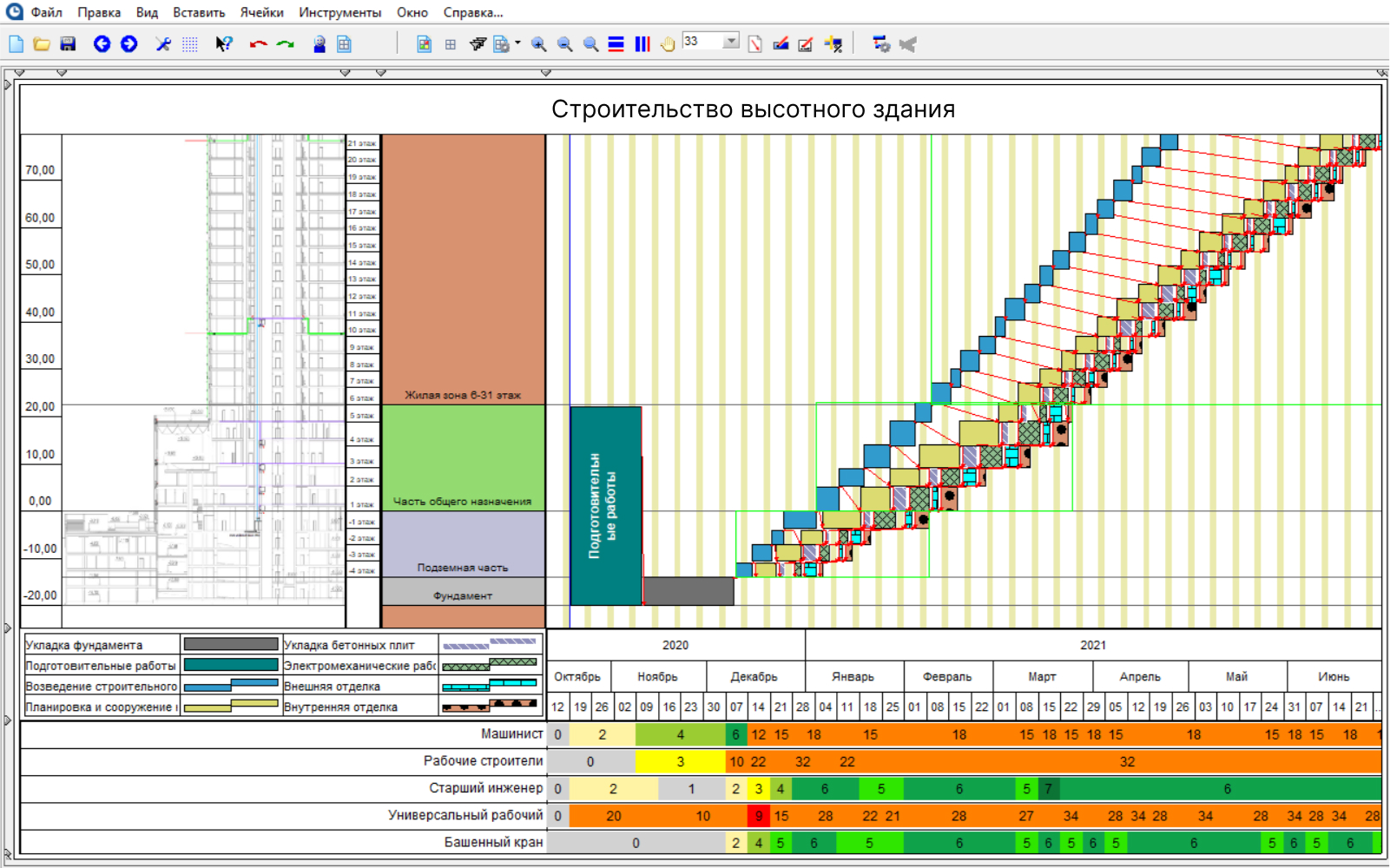

- При планировании строительства небоскребов высота здания выступает линейной частью графика, функции автоматизированного создания работ на основании шаблонов позволяют спланировать график строительства дома в течение одного дня, указав параметры строительства различных видов этажей

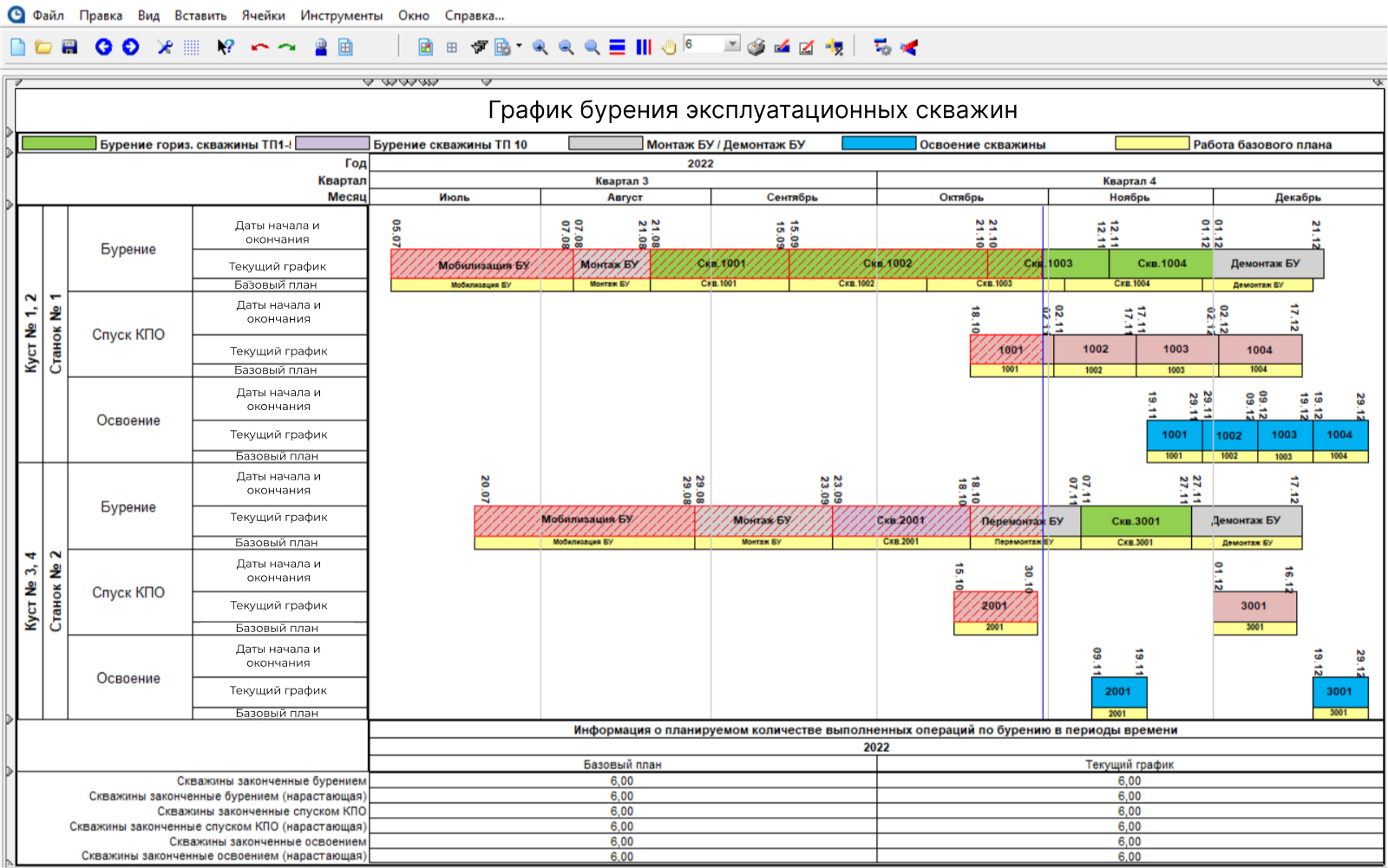

- График бурения 270 скважин длительностью в 4 года может быть представлен на одной странице, заменяя аналогичный график в формате диаграммы Ганта объемом более 60 страниц

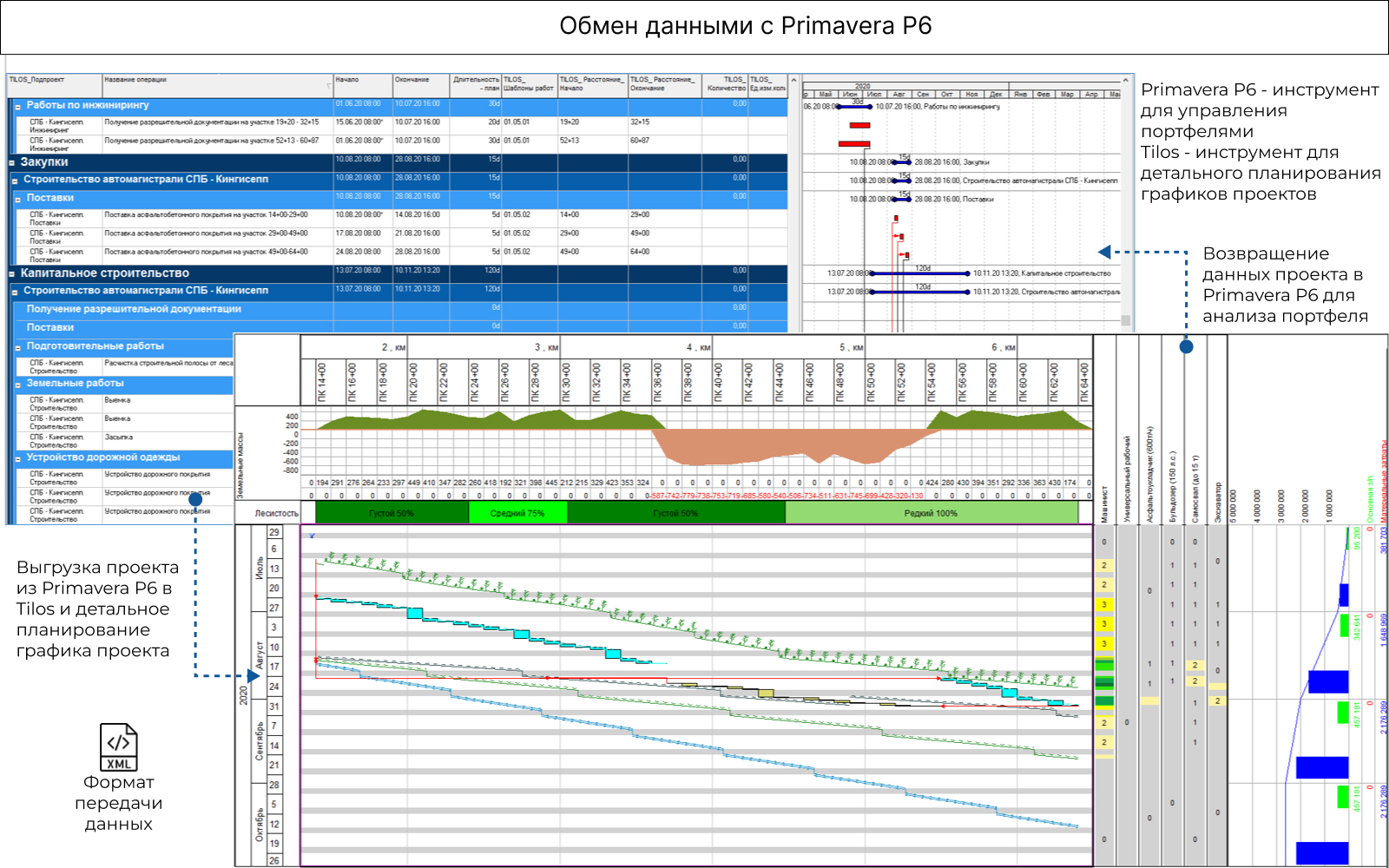

- Взаимная интеграция Tilos с системами управления проектами Primavera P6, Microsoft Project, Powerproject позволяет использовать их для управления портфелем проектов, получая плановые и фактические данные детальных графиков линейной части из Tilos

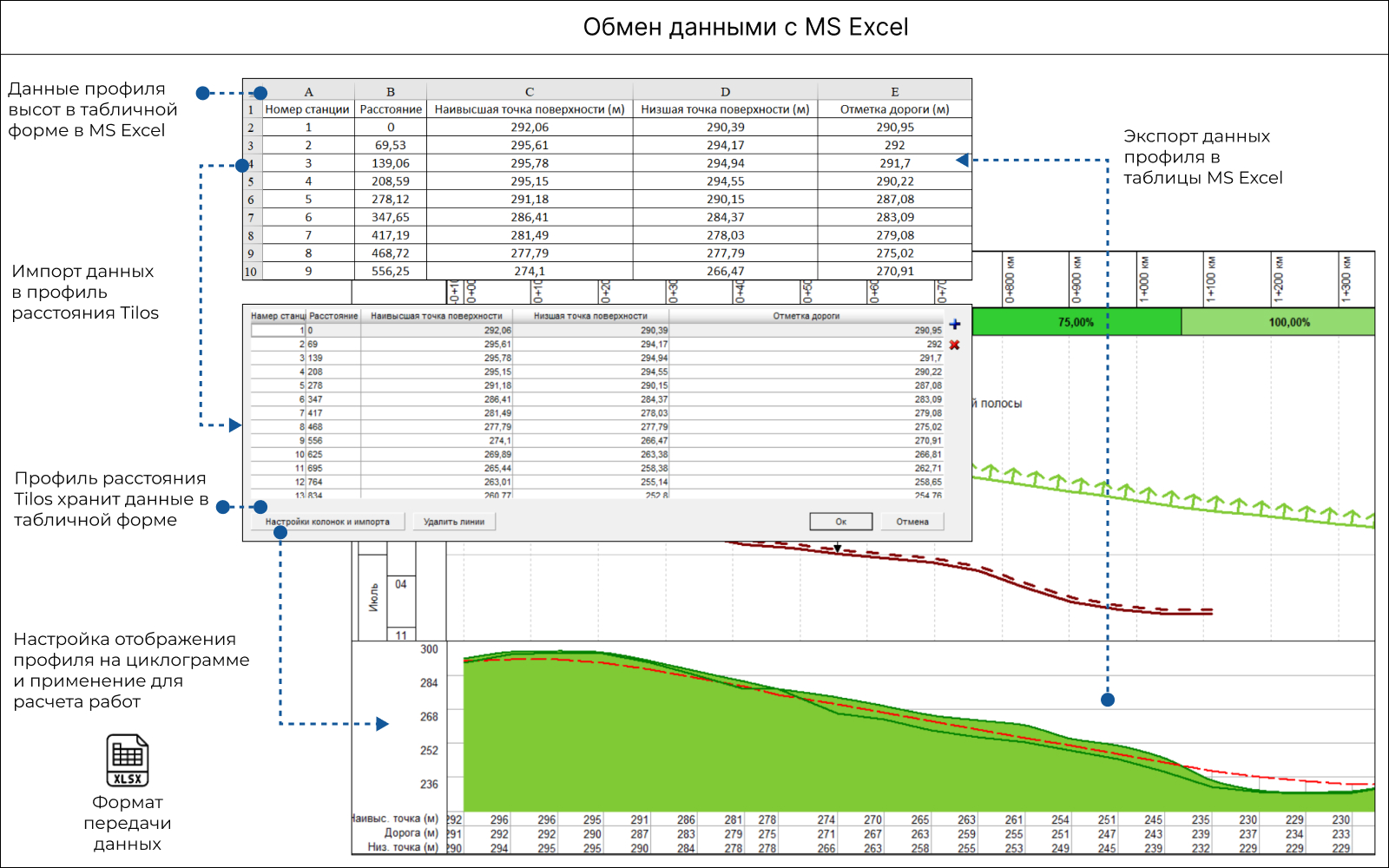

- Интеграция между Tilos и MS Excel позволяет оперативно наполнять график в Tilos существующими табличными данными или выгружать данные о графике в MS Excel для выполнения дополнительного анализа
Реализованные кейсы
Раздел не найден.
Варианты лицензирования
Стандартная
- бессрочная
- на определенный срок
Стандартный способ лицензирования ПО с использованием ID продукта и серийного номера
Именованный пользователь
- на определенный срок с TID
Лицензирование происходит с использованием учётной записи Trimble Identity (TID)
Дополнительно модули
Для расширения интеграционных возможностей Tilos
- MS Project link - Модуль для импорта/экспорта в формат MS Project
- Excel Exchange and Report - Модуль для импорта/экспорта в формат Excel
- Primavera API Integration - Модуль для импорта/экспорта в формат Oracle Primavera
- Powerproject link - Модуль для импорта/экспорта в формат Powerproject
Часто задаваемые вопросы
Информационная модель трассы - набор профилей (таблиц) времени и расстояния, связанных с Циклограммой. Профили могут содержать данные о:
- высотных отметках трассы;
- объемах работ на различных участках трассы;
- производительности работ в зависимости от внешних условий трассы и сезонных условий.
Данные из профилей система использует для построения и расчета реалистичного графика проекта. Сами данные появляются в профилях посредством ручного ввода или импорта.
- Oracle Primavera P6
- MS Project
- Powerproject
- MS Excel
